印尼上西索凱項目上大壩引水隧洞月開挖進尺成功突破百米

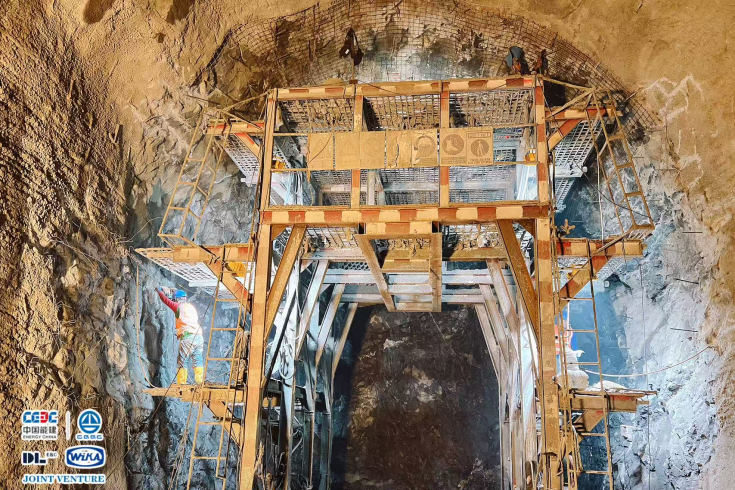

  截至9月26日,印尼上西索凱項目上大壩1號引水隧洞開挖進尺至286.5米,2號引水隧洞開挖進尺至250.5米,月開挖進尺均成功突破百米,創下工程開工以來的新紀錄。

  項目管理團隊始終堅持“安全第一、質量為本、科學組織、高效推進”原則,持續優化施工組織方案,精細化管理各個施工環節,科學調配人員與機械資源。為確保施工任務的順利推進,項目現場在嚴格落實安全生產措施的前提下,合理安排晝夜施工,充分發揮夜間作業的優勢,最大限度提升了施工效率。施工過程中,項目部嚴格控製爆破參數,優化爆破設計方案,確保爆破作業安全可控;在開挖作業中,全麵推廣機械化施工和分部開挖,做到精準控製進尺和斷麵質量。與此同時,技術團隊積極開展現場監測與指導,不斷優化施工工藝,及時總結爆破與開挖經驗,確保各項工序銜接順暢,施工安全性與規範性得到全麵保障。

  項目部將繼續發揚攻堅克難的精神,嚴格落實安全生產責任製,保持施工穩步高效推進,力爭盡早實現年度目標,為工程建設順利推進提供有力保障。
